溜子过墙体的防逆流隔断装置

作者: 矿用风门来源: 互联网
溜子过墙体的防逆流隔断装置技术要求
        1、防突风门距102底板抽放运输巷专用回风巷巷口2m,该风门为正反向双扇风门,共4扇。风门墙垛用轻型砖筑,墙垛厚度0.8m。风门墙体四周必须掏槽,掏槽深度不小于1.0m。门墙右上方距帮200mm安装直径600mm风筒防逆流装置。风门必须设置底坎,门扇下部设挡风帘。正向风门必须联锁,确保其始终处于常闭状态。
        2、风门尺寸:风门为单扇木制门,门高1800mm宽1600mm。一组两道正反向风门,共四扇。厚度不小于50mm。
        3、质量标准
        墙垛用轻型砖及混凝土建筑,墙体厚度不得低于800mm。巷道两帮和顶底都要掏槽,墙垛平整、无裂缝、重缝和空缝,不漏风。管线孔设置要符合要求。外部要用水泥抹面,施工必须做到工完料净,文明施工。
        4、每组风门两道,正向风门和反向风门要同时设立;门框要包边沿口、有衬垫、四周要接触严密(不透光为准),门扇平整不漏风,门扇与门框不歪扭;门框与门轴都要向关闭的方向,倾斜85?左右,使风门能够靠自重而自动关闭,正反向风门倾斜角度要一致。风门采用坚实的木质结构,包制铁皮,保证门扇平整不漏风,横梁使用工字钢加固。风门必须设置底坎,门扇底端距离轨道面高度不得大于20mm,门扇下部设挡风帘,墙体的所有管孔必须用水泥沙浆封堵严实。
        通过每一道风门墙体的风筒,都必须设防止逆流装置(逆止阀),铁风筒铁板厚度3mm~5mm,逆止阀铁板厚度不小于3mm。风门内外5m内支护要完好,无片帮、冒顶,无杂物、积水和淤泥。

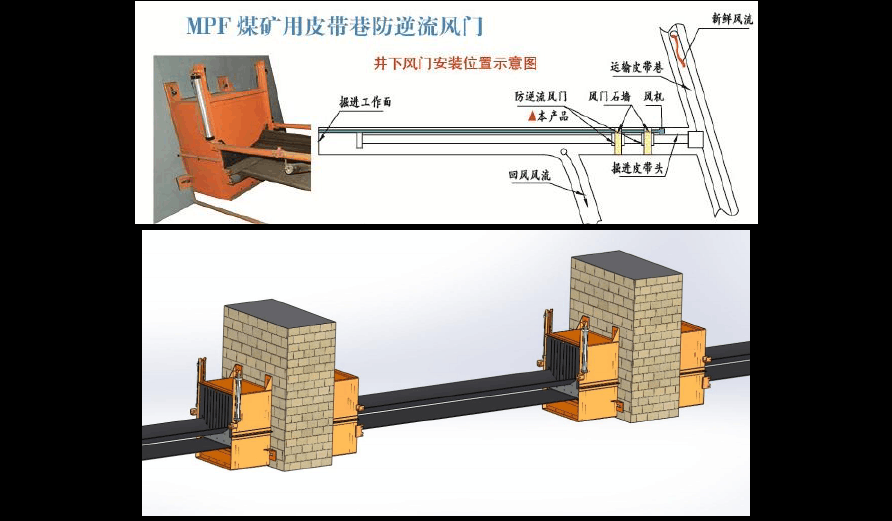

防逆流隔断装置
        三、准备工作
        1、施工前,要做好材料的准备工作,并要做到所需工种人员配备齐全、分工合理,保障物料供给,提高工作效率,不能存在窝工现象。
        2、运输材料要有专人负责,装车运输时,物料不得超宽超高。
        3、施工人员随身携带的小型材料必须捆扎牢固;工具要拿稳,利刃工具必须装入护套。
        4、卸料时,要相互照应、靠巷帮堆放的材料要码放整齐,不得影响行人。
        5、施工前、施工负责人要向机电科了解穿墙电缆直径,带好穿墙电缆管。
        6、施工前,施工负责人必须对施工地点、规格、要求了解清楚,并掌握有关安全技术措施和施工要求,要做到安全施工。
        四、施工方法
        1、施工前,必须首先检查施工地点附近巷道顶帮情况,进入施工地点前,必须先进行“敲帮问顶”,做到安全施工。
        2、墙垛四周需要掏槽的,其深度必须符合质量要求。巷道四周要按要求进行掏槽,见硬底及硬帮,墙垛要砌筑到实底上。掏槽时应注意以下几点:
        (1)、掏槽一般应按先上后下的原则进行,掏出的煤、岩等物要及时运走,巷道应清理干净。
        (2)、掏槽深度必须符合规定要求,见硬底硬帮,与煤岩接实。
        (3)、稳门框时,先稳下坎,下坎设好后再安装门框及上坎横梁,要求门框与门坎互成直角,上、下坎应相互平行。根据风压的大小,门框应朝顺风方向倾斜一定的角度,一般以85度左右为宜,调好门框角度后,用棍棒、铁丝将门框固定牢靠。
        4、砌墙用的砖块用水提前浸湿,尽量多吸收水分。
        5、施工水泥采用标号425水泥,按照1:3的灰砂比例配制砂浆。
        6、在砌筑墙体时,料石之间要灰浆饱满,严密不留空洞,灰缝均匀一致,竖缝要错开,横缝要水平,排列要整齐。
        7、两边墙垛施工要同时进行,逐渐把门框牢固固定在墙体之内。
        8、在砌墙时要预留孔口位置,距巷帮50mm左右,距底板1500mm左右;管线孔设好后要用黄泥填堵严密,不漏风。
        9、反向风门与正向风门同时施工,除门框倾斜角度,开关方向与正向风门相反外,其余要求与正向风门相同。
        10、墙体高度超过两米时,需要搭手脚架,施工人员要相互配合,一人上架两人看护。架子必须找牢固吊挂点挂好,必须保证安全牢靠。
        11、风门墙体砌筑要与顶帮接实,不得有空隙,墙体砌实后要勾缝抹面,墙体四周要抹宽度不小于100mm、厚度不低于100mm的裙边,要求抹平,抹齐,打光压实,保证不漏风。
        12、门扇与门框四周接触严密,要求风门不坠、不弯、开关自如。并且两道风门必须联锁,保证只能打开一道风门,避免造成风流短路。
        13、挂上风门后,要包边沿口,有垫衬,四周与门框接触严密(以不透光为准),不歪扭。做到严密不漏风,并悬挂通风设施管理牌板。
        14、风门墙体砌筑后外表面使用灰浆抹面一遍,保持墙面平整(1m内凹凸不大于10mm),光滑不漏风。
        15、施工完成后并应清理剩余材料,保持清洁、通畅。及时组织验收,不符合质量要求的,必须整改至合格。
        五、安全技术措施
        1、所有入井人员必须进行安全培训,未经安全培训的,不得上岗作业,特殊作业人员必须按国家有关规定培训合格,取得操作资格证书。
        2、入井人员必须戴安全帽,随身携带自救器和矿灯,严禁携带烟草和点火物品,严禁穿化纤衣服,严禁酒后入井。
        3、风门砌筑选择在顶帮坚硬、未遭破坏的巷道位置。每班工作前及工作中必须及时进行敲帮问顶,处理掉活矸,在确保安全的条件下方可作业。
        4、要妥善保护电缆、管路,防止碰坏。须移动电缆设备时,事先与机电等部门联系。
        5、井下卸笨重材料时要互相照应,靠巷帮堆放的材料要整齐,不得影响运输、通风、行人。
        6、掏槽只能用大锤、钎子、手镐施工,不准采用放炮方法。掏槽一般按先上后下的原则进行,掏出的煤、岩等物要及时运走,保持巷道畅通。大锤使用前必须检查锤头是否安装牢靠;使用大锤时,在大锤甩转方向上不准有人,锤把上不可有油污,不准带手套抡锤,不准单手抡锤。
        7、脚手架、脚手板必须搭设牢固可靠,防止发生倒架翻板伤人事故。架板上严禁堆放过多物料,防止架板压断事故发生。
        8、砌筑墙体时必须有专人负责安全,看护顶帮以及周围情况。
        9、砌筑墙体时,除上、下操作人员外,其它人员一律在5m外等待,严防操作器械或煤矸伤人。有人通过时必须停止施工,待人员通过后方可继续施工。
        10、在构筑风门时,负责人要认真检查,坚持安全第一、不安全不施工。施工中要做好自保和互保工作。
        11、施工人员要严格按照操作规程进行施工。
        12、参加构筑通风设施的人员必须学习本《安全技术措施》并做贯彻签名。
        13、其它未尽事宜,严格按《煤矿安全规程》有关规定执行。
