正反风门安装步骤

作者: 矿用风门来源: 互联网
正反风门安装步骤进行。

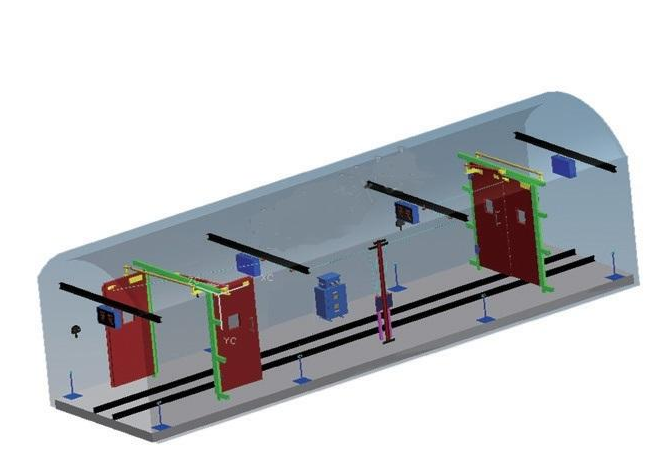

1、 第一道门墙施工到要求高度时,放风门过木之前,在门轴的墙体两个角
3斜放两个角导管,距角导管向里巧omm放置两个导向滑轮,距导向滑轮向里150mm放置一个穿墙导管,放上风门过木后封顶;
2、 第二道门墙如第一道门墙放置角导管、导向滑轮、穿墙导管;
3、 四个风门门扇上安装联绳器;
4、 在两道风门之间有巷道壁(风门门轴侧),在巷道壁打眼安装保护水平导管(1寸钢管);
5、 在两道风门之间的巷道壁打眼安装配重装置;
6、 在第一道风门门扇带上用绳卡固定联绳器和油丝绳,使油丝绳穿过角导管、导向滑轮、穿墙导管、保护水平导管、配重装置的导向滑轮、动滑轮、导向滑轮、保护水平导管、第二道门墙上的导向滑轮、角导管、联绳器;
7、 开启第二道风门,吊起配重装置的配重,在第二道风门联绳器处拉紧油丝绳,截取适宜长度的油丝绳连接在联绳器上,固定绳卡,实现两风门的闭锁; 8、在角导管、导向滑轮、穿墙导管、保护水平导管、配重装置的导向滑轮、动滑轮、导向滑轮、保护水平导管抹上黄油润滑。
正反风门
正反风门安装时应注意的事项:
1、 加工各个配件时,一定按图上尺寸加工,
2、 在施工风门墙体时预放角导管、导向滑轮、穿墙导管(一定在门轴侧);
3、 角导管的放置方向一定和联绳器相一致;
4、 安装风门时安装联绳器;
5、 安装保护保护水平导管、配重装置时,预先在巷道壁(门轴侧)打眼,正反向风门配重装置安装在同一水平面上,保护水平导管和配重装置应和角导管、导向滑轮、穿墙导管在一个水平面上;
6、 保护水平导管管口处可根据油丝绳的运行方向弯,两个保护水平导管连接处可用管箍连接;
7、 截取油丝绳时,开启一道风门、吊起配重装置的配重,拉紧油丝绳截取适当的长度;
8、保护水平导管可以装正反向风门的油丝绳。
